Neuanfang
Oktober 2011
Dezember 2011
November 2011
Dreiphasiger Neuaufbau des Zentralverteilers und Zuschaltung von Steckdosenkreisen im gesamten Altbau. Dieser Teil nähert sich elektrisch nun Schritt für Schritt seinem Original. Reparatur ausgefallener Uhren und der Telefonanlage. Neu: Jetzt haben wir (elektronisch realisiert) “unser” Original- B1-Signal. Zusätzlich optisch in die Präsentation eingebaut, ist die authentische Wirkung auf die Besucher enorm. Erste Gestaltungs- und Elektroarbeiten im Kopfbau, Schaffung eines Aufenthaltsraumes für Besucher. Inbetriebnahme weiterer Umluftsysteme zur Klimaverbesserung. Realisierung einer kompletten Beleuchtungsabschaltung für den Altbau durch einen zentralenTaster. Die noch ausstehende Verwirklichung für den Neubau wird dagegen weitaus anspruchsvoller! Umsetzung von “Abenteuerelementen” als Events für Kinder und Jugendliche; aktive Einbeziehung des Notausstieges Altbau bei den Führungen.   Aufwändige Entrümpelungs- und wiederholte umfangreiche  Reinigungsarbeiten im gesamten Bunker. Fortsetzung in den  Folgemonaten. Umfangreiche Klempnerarbeiten und beginnender Einbau von Systemen zur automatischen Entwässerung in beiden Bauwerken. Erste Wiederherstellung und Ersatz ausgefallener Monitore und PC’s: Bei mehreren PC’s defekte Netzteile oder Komplettausfall; Aufspielen neuer Betriebssysteme. Beginn der Entwicklung neuer Präsentationen. Verlegung einer Havarie- und Revisions-Einspeisung vom Kopfbau bis in den Führungssaal. Damit wurde eine zusätzliche Notbeleuchtungs- Sicherheit für die Besucher geschaffen. Komplett neue Elektroeinspeisung vom Kopfbau bis zum Dispatcher. Neubau und Altbau sind damit unter erheblichem Aufwand stabil dreiphasig an die Elektroversorgung angeschlossen worden.

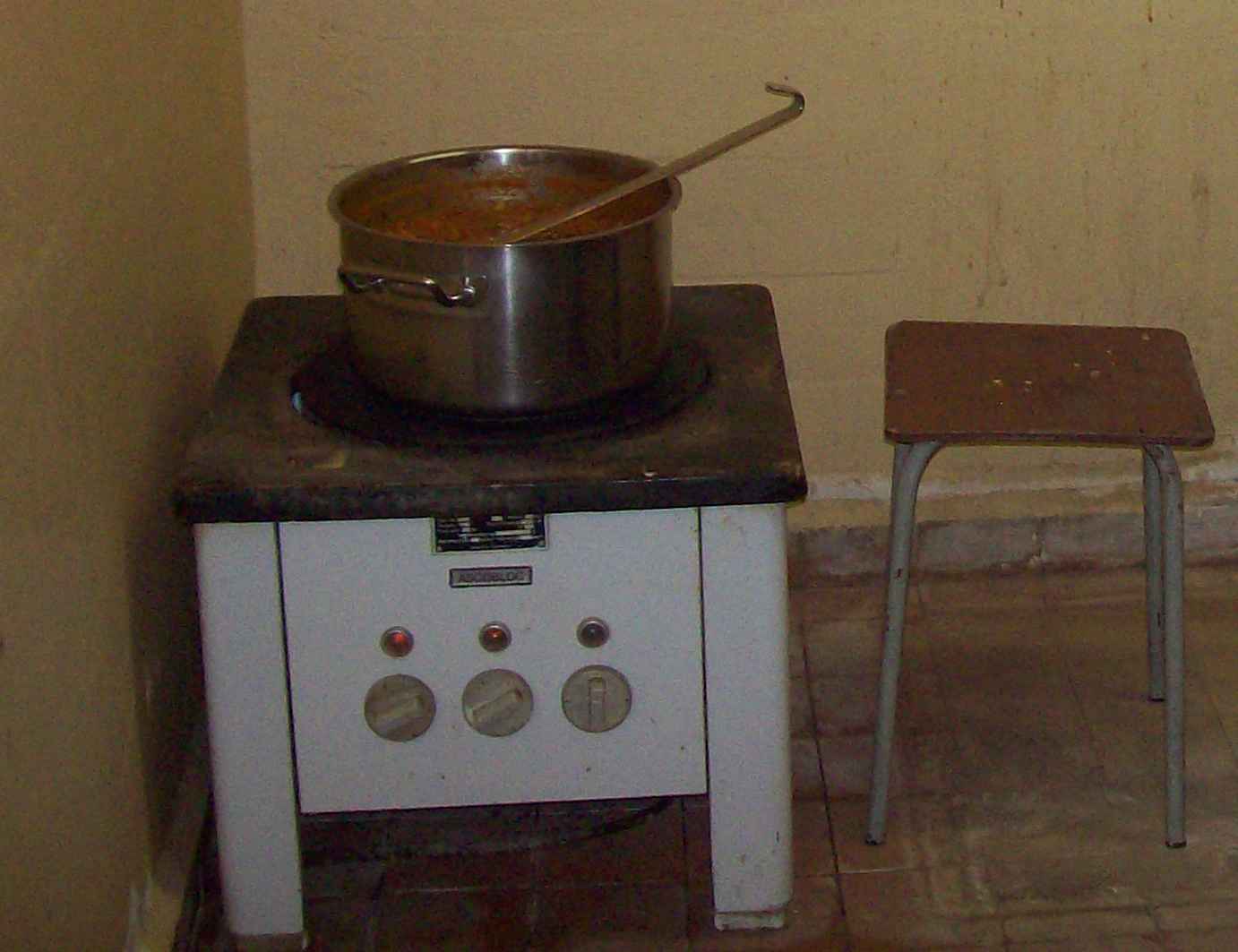

Dreitägige Aktion Kopfbau: Aufbau einer Küche, Gestaltung des 2.Aufenthaltsraumes (beheizbar) und Wiederherstellung des Waschraumes mit  Abfluss; Wasser muss allerdings immer noch herangeschafft werden.
05.11.2011 ab 09.00 Uhr: Der große Arbeitseinsatz war sehr erfolgreich  und hat allen Technikern  (Micha, Carsten, Lothar, Lutz (jollentreiber), Dietmar, Wolfgang) viel Spaß gemacht. Der Bunker ist jetzt von außen mit Sammelruf auf alle Telefone erreichbar. Die Flurverteiler im Altbau wurden wieder original 3-phasig zugeschaltet. Einzelne Steckdosenkreise sind für die Belüftung in Betrieb. Der Gamma- Aussensensor steht als Mahnung zum Kalten Krieg unübersehbar am neuen Platz im Führungssaal. Für Verpflegung war bestens gesorgt. 04.11.2011 Das Fernschreiber- Problem (Siemens T100) wurde heute gelöst. Der Lochstanzer funktioniert wieder. Super gemacht, Lutz (Schattenwerfer).
1.+2.Woche: Über 1000l Wasser abgepumpt. Der Bunker wird wieder trocken! Die Beleuchtung Neubau ist jetzt 3phasig schaltbar, getrennt für beide Etagen. Eine Fernbedienung wird später realisiert. Außerdem haben wir jetzt einen eigenen Elektrozähler. Die neue separate Revisions- und Havarieeinspeisung für den Bunker hat ihre Bewährungsprobe bestanden. Unterstützung kam von einer Elektrofirma und von Bernd, Lothar und Lutz.
26.11.2011: Beginnend: Provisoriums-Stromversorgung Neubau abgeändert, Vorbereitung für zentrale Beleuchtungsabschaltung; erstes  Wasser- Abpumpen aus dem Führungssaal und der RZ. Mittlerweile wurden seit der Öffnung wieder hunderte Arbeitsstunden investiert, so dass den Besuchern einmalige Erlebnisse vermittelt werden können. Übrigens: Kaffee und Brötchen sind ja wirklich willkommen; werden wir also beibehalten.
10.00-16.00 Uhr Bunkerführung+Fotoshooting für die Profis der 5001 und weiteren; Foto-Action in allen Ecken des Bunkers - wir werden weiter auf die Experten verlinken - deshalb steht das auch für den Neuanfang.

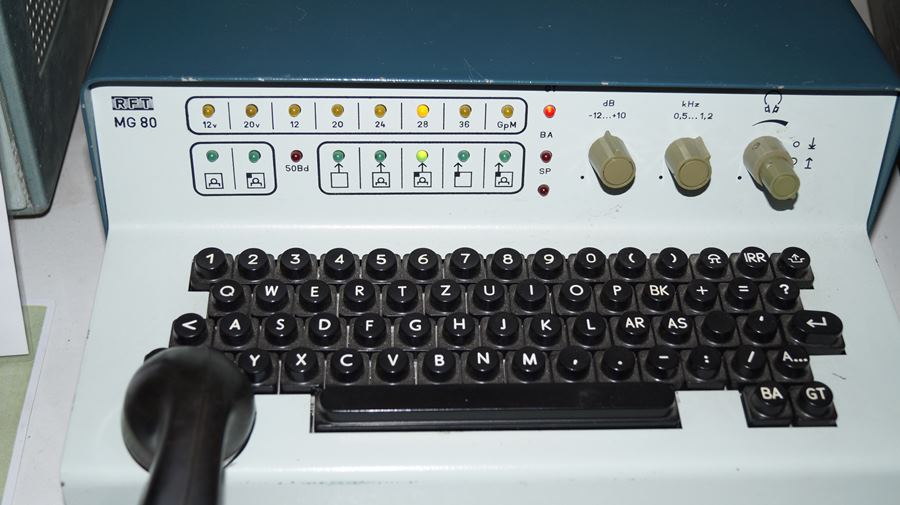

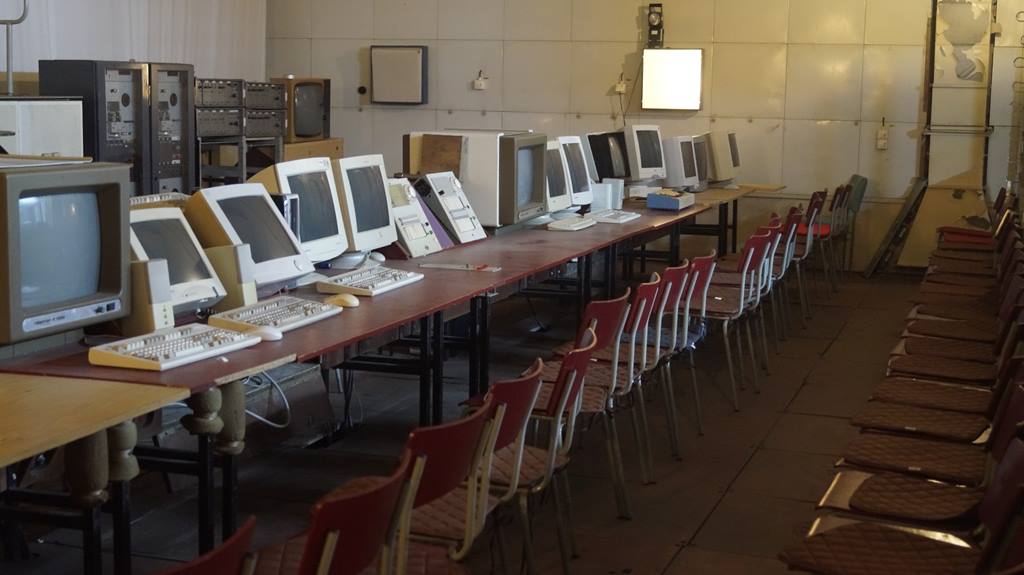

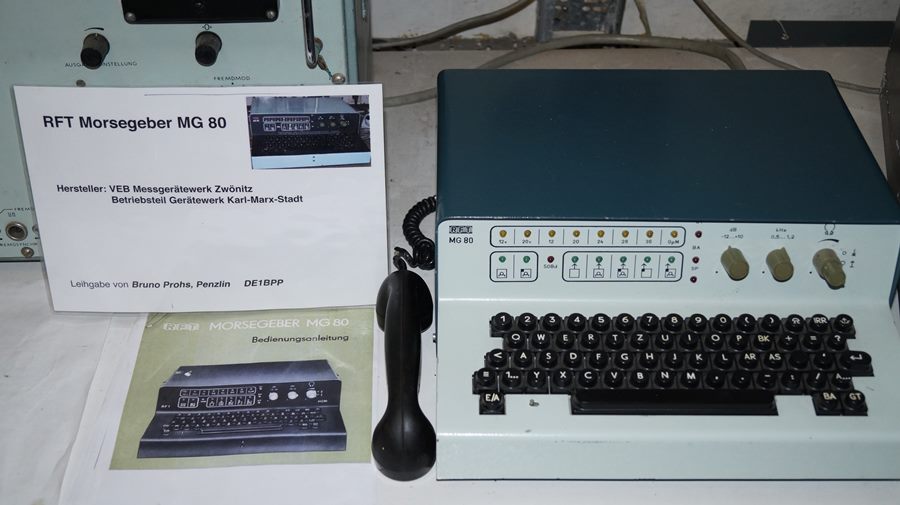

19.11.2011: Neue Platinen und USV für die Telefonanlage; stabile Telefonversorgung und Notrufe; weitere neue Computer eingesetzt, Projektoren repariert.
Große Bergungsaktion: Den letzten, noch nicht gestohlenen “Gamma- Außensensor” im Wald ausfindig gemacht und sichergestellt (s..schwer). Er findet im Bunker seinen würdigen Platz. Neuanschluss der Beleuchtung in der Niederspannungs-Hauptverteilung und dreiphasiger Anschluss des Zentralverteilers Neubau. Ziel ist die Trennung von Beleuchtung, Lüftung und Präsentationstechnik sowie die dringliche Einführung von Energiesparmaßnahmen.
August September 2011
Juli 2011
Juni 2011
Mai 2011
Durch umfangreiche Investitionen wurde, beginnend an der verschmorten Elektroeinspeisung im Gebäude 045 erstmals eine solide Elektroeinspeisung für die Zone 2 und in den Kopfbau sowie eine erste provisorische Elektroeinspeisung in den Bunker realisiert. Erste Beseitigung eines sehr erheblichen Wasserschadens: Der rechte Gang im 2.UG war einschließlich Kabelkanälen ab Fußboden 20cm überflutet,im Fußboden des Führungssaales steht Wasser, am Übergang zum Altbau stand das Wasser bis an die Tamboure.
Januar- Februar 2012
14.01.: Ein sehr engagierter, spontan entstandener Arbeitseinsatz  Dank an die fleißigen Helfer: Micha, Lutz und Lothar, die moralische Hilfe der “Ladeburger”: Anja, Torsten u. Henri für die Ideen und das besprochene Projekt zur Realisierung des Fernschreibverkehrs über GSM und an Hermann für die vielen Ideen und die zugesagte Erhöhung der Publikumswirksamkeit.
Die Neubaubeleuchtung ist jetzt getrennt für beide UG’s per Taster elektronisch schaltbar: unser elektrischer Hauptschaltraum 204 wurde auch als Werkstatt eingerichtet; außerdem funktionieren schon wieder die ersten Neonlampen. Wir sind ein gutes Stück vorangekommen.

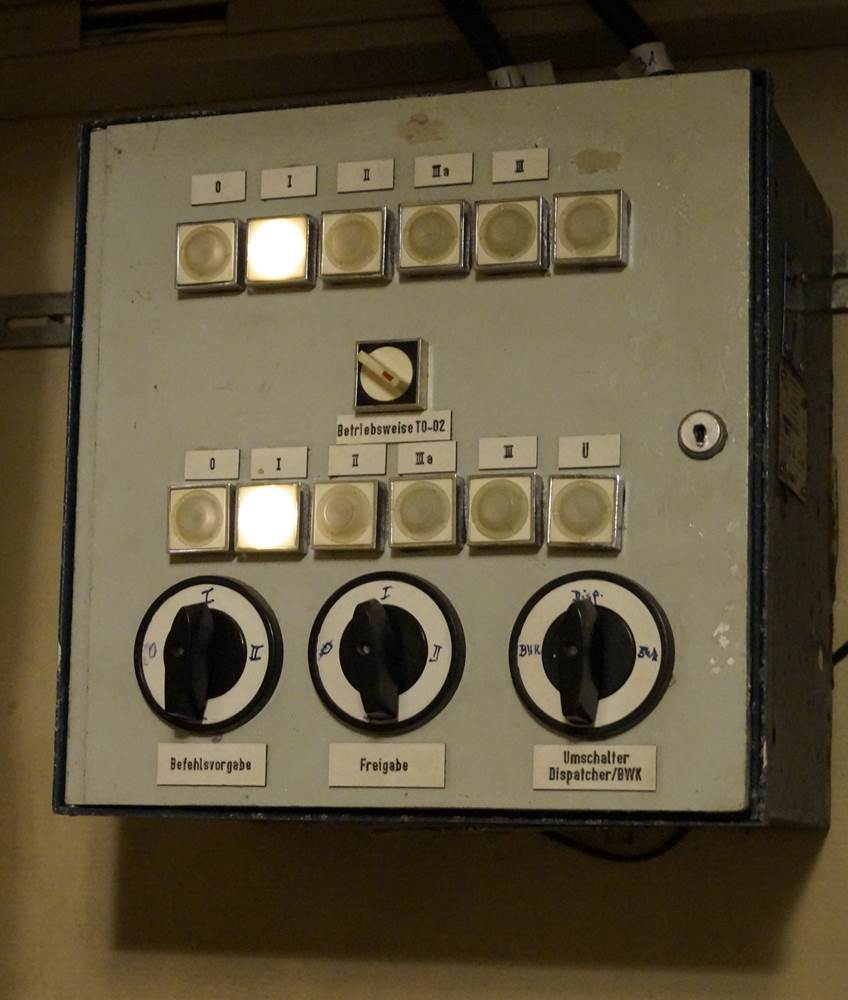

Altbau-Licht  Ein/Aus Neubau 2.UG Ein/Aus
Neubau 1. UG

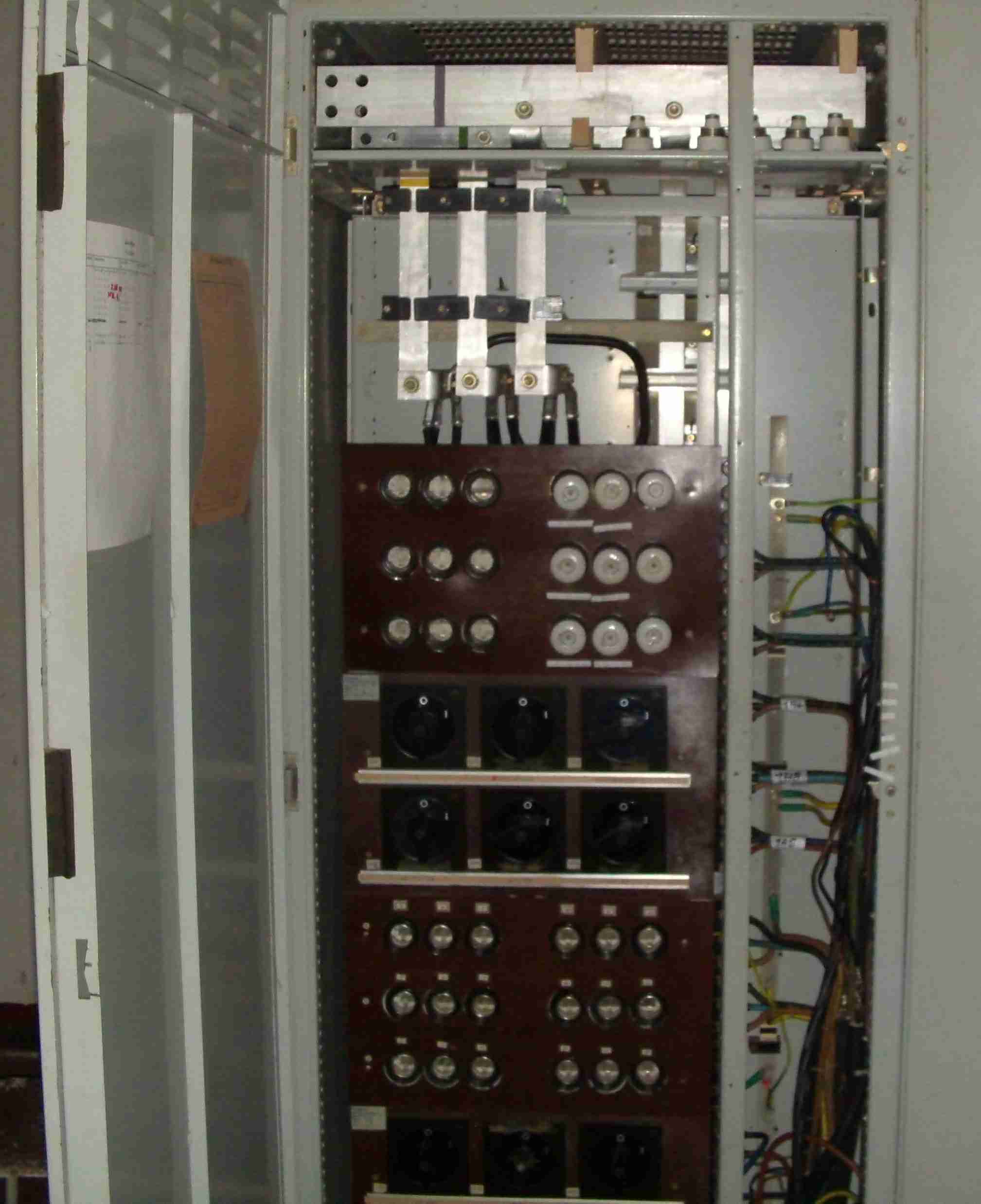

ZV Neubau beschaltet
Links
Raum 204
Das ist unser Bunker heute:  Grundgereinigt, belüftet und mit einer stabilen Energieversorgung ausgestattet, wird dem Besucher die technische Entwicklung über viele Jahrzehnte an den gut erhaltenen Anlagen direkt und in praktischen Simulationen hautnah vermittelt. Sehr viel Technik wird in mühevoller Kleinarbeit liebevoll gepflegt und immer wieder instand gesetzt, um solche einmaligen technischen Zeitzeugnisse nicht untergehen zu lassen.
Weitere Arbeitseinsätze zu den Themenbereichen: - Energiekostensenkung - Weiteres Entfernen elektrischer Provisorien aus den Vorjahren - Herstellung des Originalzustandes von elektrischen Verteilungen im Neubau - Wiederaufbau von schaltbaren Neonbeleuchtungen in einzelnen Bereichen
05.03. Arbeitseinsatz: ....und jeder wuselt in seiner Ecke... - Carsten hat weitere Telefone in Arbeitsräumen geschaltet - Micha beseitigte (s)einen Kurzschluss in der Uhrenanlage- und alles geht wieder - Lothar und Bernd waren “Transporter”; Vorbereitung eines zusätzlichen Belüftungssystems
Es macht einfach Spaß
März 2012
Herzliches Dankeschön an Lothar, Bernd u. weitere Helfer
10.03.-24.03.  4 Arbeitseinsätze: - Die Außenbeleuchtung funktioniert wieder   und ist direkt schaltbar. - Auch Zentralverteiler Neubau und DFBZ haben   jetzt Neonbeleuchtung für´s  Arbeiten - Endlich gibt es ein Kamerabild beim Dispatcher Altbau - Erste Vorbereitungen für die Inbetriebnahme von   Wechselsprechstellen
Danke an Joschi und Lothar und natürlich an unseren “Neuen” im Team: Hog D. aus Berlin. Seine Spezial- Kenntnisse im Computer- und Fernsehbereich helfen uns mit Sicherheit sehr.
April 2012
Der große Arbeitseinsatz war ein besonderer Höhepunkt für unser Team: Micha, Carsten, Lothar, Hog, Dietmar, Silvio, Bernd, Michael und neu- Reinhard- der Klima- und Wassermann. Herzlichen Dank an alle und an Mario für die Einweisung von Hog. Uschi´s MHO wurde von allen sehr gelobt.

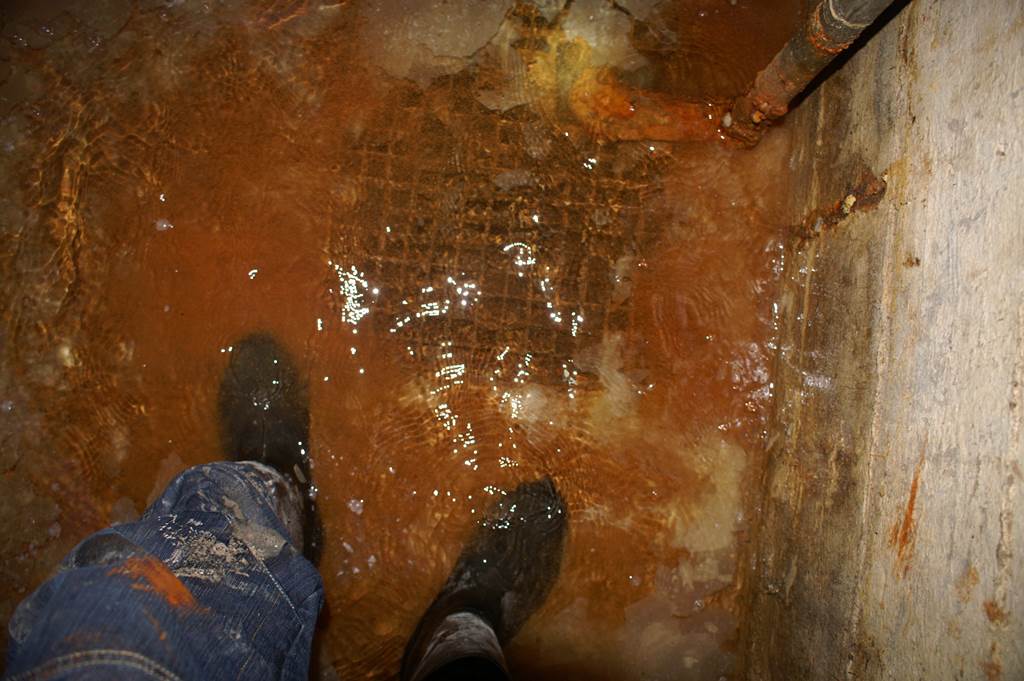

25.04.: Klempnerprofi Reinhard und Achim im ganztägigen Arbeitseinsatz als “Wassermänner”. Es ist ein unheimliches, aber gutes Gefühl, wenn die Leitungen im Bunker wieder Geräusche von sich geben. 1. Ergebnis: Druck im Neubau stabil. 2.: Wasser im Altbau bis zur Schleuse vorhanden. Aber es sind für die Stabilität noch viele Klempnerarbeiten erforderlich. Unser Schatz: Wir haben ca.80.000 l Schichten-Wasser in den Sammelbehältern Neubau.
29.04. Ganztägiger Klempnereinsatz Reinhard, Erik, Achim und Elt-Absicherung Lothar. Materialgewinnung im extra-Bunker TW-Werk außen - ohne Stromaggregat unmöglich; viele Blindscheiben, Stopfen, Problembeseitigung bei Ventilen - eben eine Wasser- Großbaustelle. Plötzlich kam Wasser aus dem Kühlwasser-SB und auch Vorlaufanschluss. Eigentlich müßte man wieder den Dispatcherdienst einführen. Druck steht auch im Altbau, aber KW 01 - 02 müssen getrennt werden. Dann wieder Geld ausgeben: WC-Kopfbau einrichten und aus dem Bunker mit einer neu zu verlegenden Leitung speisen.
21.04.:

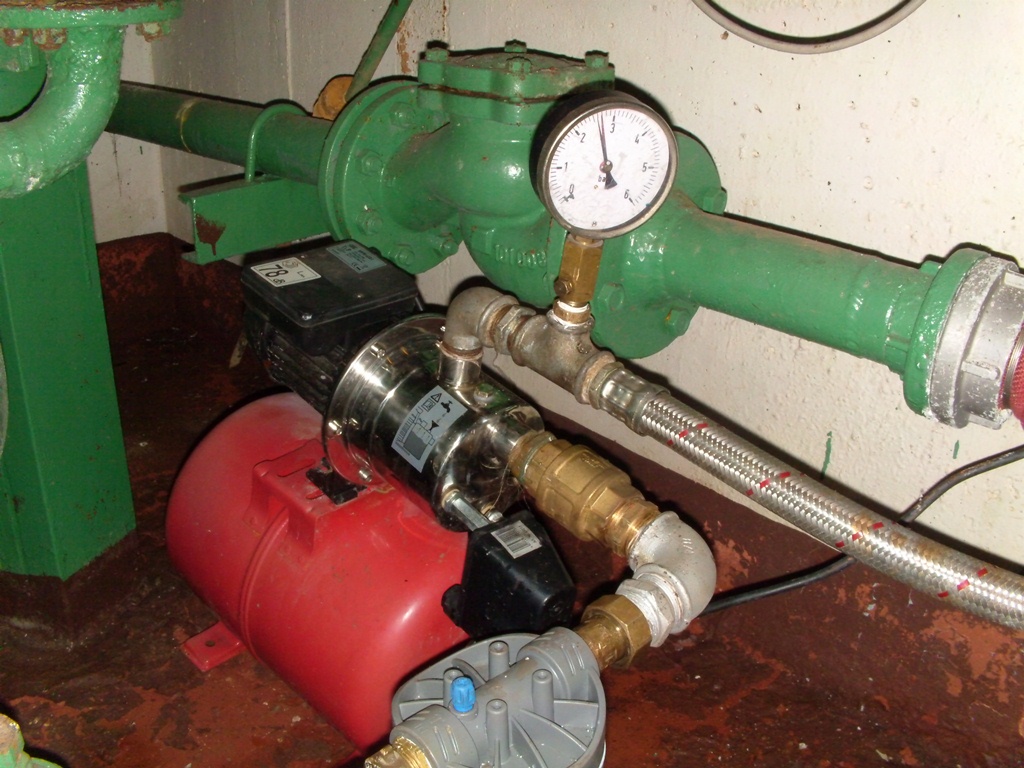

05.05+12.05. Das Eingangsbauwerk wurde elektrisch zugeschaltet. So können die Besucher im Übergang Altbau-Neubau beleuchtet die Nachrichteneinführung bis ganz nach oben anschauen. Dauerbrenner Wasserprojekt, hier: erster Einbau von Blindscheiben. Stand 13.05. Der Druck steht stabil bis Altbau TW+KW 210-250 KPa! siehe unten.
Mai 2012
